Ersatzneubau Kindertagesstätte Gemünd (Mitte)


Altes Kino wird zur Kindertagesstätte

Nach einer intensiven Planungsphase steht die Entwurfsplanung für die neue Kita fest - entstehen soll eine viergruppige Kindertagesstätte auf zwei Ebenen. Dabei wird das bestehende Kinogebäude komplett entkernt und für die zweite Ebene eine Stahlbetondecke eingezogen. Diese Etage wird als offenes Raumkonzept ausgewiesen. Damit wird die Stadt Schleiden den vom Landschaftsverband ab 2026 vorgeschriebenen „offenen Konzepten“ in Kindertagesstätten bereits gerecht, wonach starre Gruppenräume dann wegfallen sollen. Des Weiteren wird das bestehende Gebäude durch einen Anbau in Richtung der Urft erweitert und eine Aufzugsanlage wird künftig die Barrierefreiheit sicherstellen.

Mit großen, bis zum Boden geführten Fensterfronten, bietet die neue Kita helle und freundliche Räumlichkeiten und durch eine in verschiedenen Farben gestaltete Fassadenfront wird auch das äußere Erscheinungsbild deutlich aufgewertet. Das gesamte Gebäude erhält eine Fußbodenheizung, welche über eine Luft-Wärmeheiztechnik gesteuert wird. Für ein gutes Raumklima und einen immer gewährleisteten Luftwechsel in den innenliegenden Räumen, wie Flure, Toiletten, etc. wird künftig eine Lüftungsanlage sorgen. Ein großer Teil der benötigten elektrischen Energie wird von der bereits vorhandenen PV-Anlage gedeckt.

Zwischen dem Fußweg an der Urft bis hin zum Kita-Gebäude entsteht eine grüne Spieloase, wo die Kinder nach Herzenslust spielen und toben können.


Ersatzneubau Kindertagesstätte Gemünd (Mitte)

Lfd.-Nr. im Wiederaufbauplan: 42
Voraussichtliche Gesamtausgaben: 4.637.000 € (brutto)

Maßnahmenbeginn (Quarta): 04/2022
Voraussichtliche Fertigstellung (Quartal): 03/2025


Arbeiten im ehemaligen Gemünder Kino gehen voran

Nach einer intensiven Planungsphase stand die Entwurfsplanung für die neue viergruppige Kindertagesstätte im ehemaligen Gemünder Kino fest. Anfang 2024 wurde mit den Rückbauarbeiten begonnen. Diese sind inzwischen abgeschlossen, so dass seit April die Erd-, Maurer- und Betonarbeiten durchgeführt werden, die zügig und erkennbar vorangehen. Zudem wurde der erste Teil der neuen Bodenplatte im ehemaligen Kinosaal bereits betoniert.

Die neue Kindertagesstätte soll durch einen Erweiterungsbau, an der dem Kurpark zugewandten Seite, ergänzt werden. Hierzu wurde die erforderliche Ausschachtung bereits durchgeführt, so dass auch hier in Kürze die Bodenplatte gegossen werden kann. Die Vergabe weiterer Gewerke erfolgte in der Ratssitzung am 16. Mai, so dass nach Fertigstellung der Rohbauarbeiten ein nahtloser Übergang zu den Gewerken Zimmer-, Dachdecker- und Elektroarbeiten gewährleistet ist.

Ziel der Verwaltung ist, die Kindertagesstätte im Sommer 2025 fertigzustellen, so dass zum Kindergartenjahr 2025/2026 die ersten Kinder am neuen Standort betreut werden können.


Logo Bundesregierung und Ministerium für Heimat, Kommunales, Gleichstellung, Bau und Digitalisierung


Planungsansicht

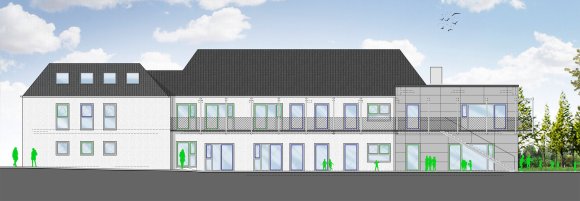

Entwurfsansicht Richtung Marienplatz.
Entwurfsansicht in Richtung Marienplatz - Zum Vergrößern auf das Bild klicken
